Beginn des Umbaus zum Naturparkhaus

Naturparkhaus

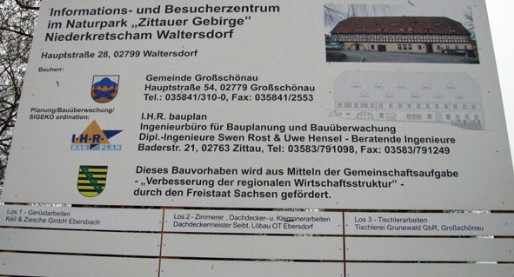

Im September fiel der Startschuss für den Beginn der Umbauarbeiten am Niederkretscham. Die Planungen und das Ausschreibungs- verfahren waren abgeschlossen, die Zuschläge an die ausführenden Firmen erteilt. Bis zum Jahresende waren die komplette Dacherneuerung sowie die Fertigstellung der Gebäudegiebel geplant.

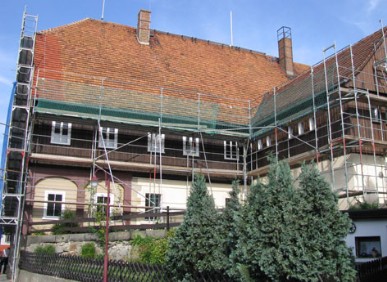

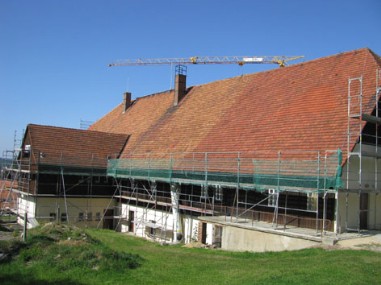

Gerüst für die bevorstehende komplette Dachsanierung Anfang September 2009 (links: Rückseite Saal und Anbau, rechts: Südseite)

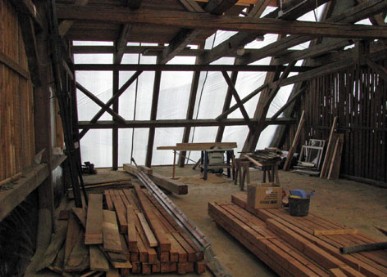

Arbeiten am Dachstuhl Demontage alter Dachlatten und Ausbesserung an den teilweise sehr verwitterten Dachsparren.

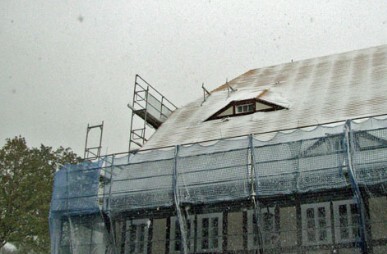

Abschluss der Arbeiten an der Unterkonstruktion Anfang Oktober und der verfrühte Wintereinbruch der das Gesamtprojekt ins Stocken brachte.

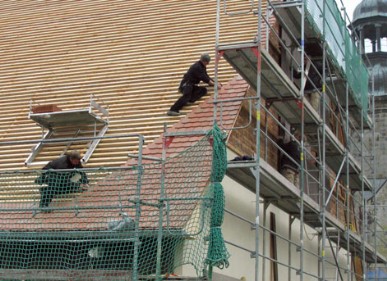

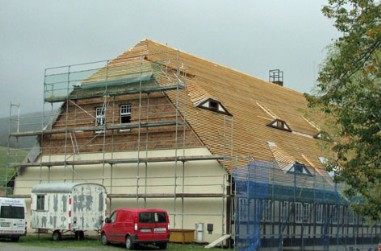

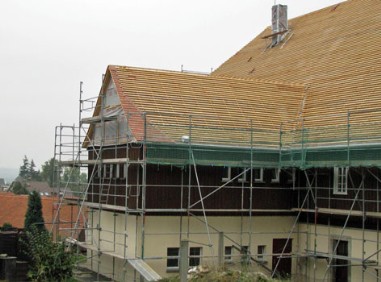

Zimmererarbeiten an den Kretscham-Giebeln (links: Giebel Anbau, rechts: Giebel Saalseite), sowie der Beginn der Neu-Eindeckung.

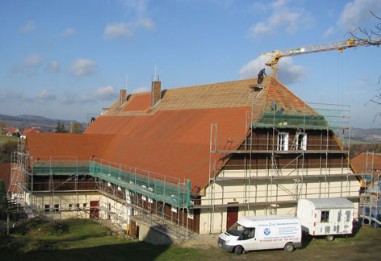

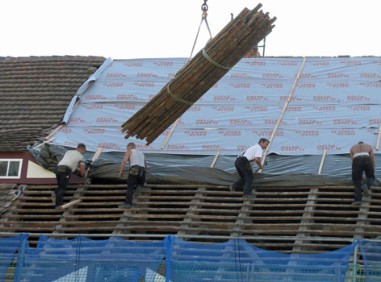

Eindecken der Dachflächen und glücklicherweise wieder ruhiges sonniges Wetter zum Anfang November.

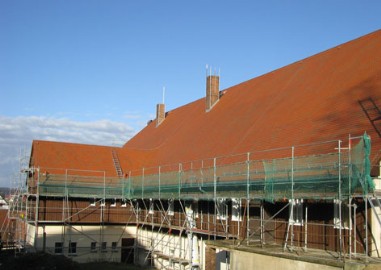

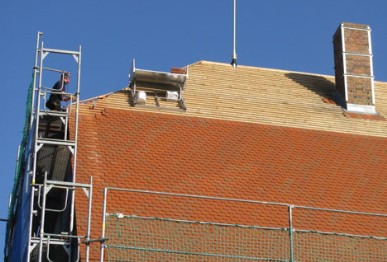

Die Dachflächen sind fertig eingedeckt, die Giebel neu verschlagen, damit die wichtigen Maßnahmen für 2009 realisiert - der Winter kann kommen.




Damit sind die ersten drei Lose des Bauvorhabens erfolgreich abgeschlossen.
